sociální sítě

Přímé přenosy

PSLV-XL (Proba-3)
00
DNY
:
00
HOD
:
00
MIN
:
00
SEK

krátké zprávy

Dlouhý pochod 10

Čína provedla úspěšný test oddělení aerodynamického krytu užitečného zatížení pro raketu Dlouhý pochod 10. Test hodnotil design krytů, strukturu připojení, plán oddělení a maximální dostupnou obálku. Všechny testované parametry splňovaly jejich konstrukční požadavky.

LM 400

Společnost Lockheed Martin 19. listopadu oznámila, že její nová družicová platforma střední velikosti LM 400 bude mít svou orbitální premiéru příští rok na palubě rakety Firefly Aerospace.

Teledyne Space Imaging

Společnosti Teledyne Space Imaging a Satlantis oznámily partnerství na Space Tech Expo Europe. Jedná se o vývoj elektroniky senzoru pro pozorování Země a planetární průzkum. Satlantis vyvine Front-end Electronics (FEE) pro vyvíjený detektor CIS125 TDI Teledyne.

Iceye

Společnost Lockheed Martin začala spolupracovat s konsorciem vedeným společností Iceye, finskou společností provádějící pozorování Země, která se specializuje na družice pro radarové zobrazování. Společnosti pracují na vývoji technologií rozpoznávání cílů s umělou inteligencí pro finskou armádu.

Chance Saltzman

Generál Chance Saltzman, velitel vesmírných operací U.S. Space Force, navštívil Starbase v Boca Chica během šestého zkušebního letu rakety SH/SS. Saltzman byl pozván SpaceX, aby sledoval zkušební let a zúčastnil se dvoudenního hodnocení programu.

Space ISAC

Středisko pro sdílení a analýzu vesmírných informací (Space ISAC) otevřelo své první mezinárodní operační středisko v Austrálii. Expanze přichází v době rostoucích obav o zranitelnosti kybernetické bezpečnosti v orbitálních systémech.

Boost!

ESA 19. listopadu oznámila, že prodlužuje smlouvy se společnostmi HyImpulse, Isar Aerospace, Orbex a Rocket Factory Augsburg (RFA) v celkové hodnotě 44,22 milionů eur prostřednictvím svého programu „Boost!“, který má pomoc při integrovaném testování nosných raket

Naše podcasty

Doporučujeme

Objednejte si knihy našich autorů a nahlédněte tak do historie kosmonautiky.

Poděkování

Náš web běží spolehlivě díky perfektnímu servisu hostingu Blueboard.cz, děkujeme!

Cesta k Artemis 1 a 2 (ohlédnutí za 2. čtvrtletím a výhled na 3. čtvrtletí 2019)

I takhle vypadalo přepisování názvu programu pilotovaných letů za nízkou oběžnou dráhu Země poté, kdy administrátor NASA Jim Bridenstine tyto průzkumné mise nově pojmenoval. V rámci našich čtvrtletních přehledů pravidelně sumarizujeme postup příprav na první dvě mise – nepilotovanou, nyní nazvanou Artemis 1 na oběžnou dráhu Měsíce a pilotovanou Artemis 2, během níž má čtyřčlenná posádka kosmické lodě Orion uskutečnit oblet Měsíce. Podívejme se tedy, co vše se událo od posledního čtvrtletního přehledu. Tentokrát začneme děním na startovním komplexu SLC-46 na Mysu Canaveral.

Nosná raketa ATB s Orionem uvnitř krytu systému LAS na rampě SLC-46, červen
Nosná raketa ATB s Orionem uvnitř krytu systému LAS na rampě SLC-46, červen
Zdroj: https://pbs.twimg.com

Zde v dubnu začala kompletace nosiče Abort Test Booster pro letovou zkoušku Ascent Abort-2 záchranného systému LAS. Test je nedílnou součástí kvalifikace systému pro pilotovaný let Artemis 2. V pátek 12. dubna byl z budovy RPSF přivezen motor SR-118 na tuhé pohonné látky a usazen na startovní stůl uvnitř obslužné věže. Následující úterý byl na motor usazen adaptér TRS/GCA pro připojení Orionu a LAS, a ve čtvrtek byl nasazen vnější kryt o průměru pět metrů, demonstrující kryt servisního modulu Orionu. 23. května byla na startovní komplex dopravena z budovy LASF sestava Launch Abort Vehicle – záchranný systém LAS s kabinou Orionu, ukrytou v ochranných panelech.

Celkové pojetí letového testu AA-2 bylo zvoleno jako minimalistické, demonstrující pouze výkonnost systému LAS ve fázi největšího aerodynamického namáhání. Protože výstupem z testu jsou pouze data o schopnosti LAS udržet při nouzovém odletu od letící rakety kontrolu nad kabinou, nebyla požadována samotná záchrana kabiny. Její výrobu tedy NASA nezadala firmě Lockheed Martin jako v případě kosmických exemplářů, ale vyrobila si sama maketu kabiny. Maketa má pouze stejný tvar, těžiště, separační mechanismy, pyrotechniku, navigaci a řídicí software jako reálný Orion. V LAS a v kabině byly ukryty senzory a přístroje, určené ke shromažďování dat o tlaku, teplotě, úrovni zvuku, aerodynamice, akceleraci, stabilitě, dynamice reorientace, strukturálním zatížení, výkonu motorů AM a ACM a ze separačních mechanismů. V plánu je nejen průběžné odesílání dat z testu do pozemních stanic, ale také postupné odhazování dvanácti pouzder s disky se zaznamenanými daty.

Po předstartovních zkouškách, zhodnocení připravenosti a závěrečných přípravách nastane zítra den testu. Zážeh motoru je plánován na 13:00 SELČ. V T+55 sekund má být při rychlosti Mach 1,3 ve výšce 9,5 km zažehnut abort motor záchranné věžičky. Podle plánu odletí věžička s kabinou během následujících patnácti sekund od nosiče na vzdálenost převyšující tři kilometry, ve výšce 13 km reorientuje attitude control motor sestavu k bezpečnému oddělení kabiny a o 300 metrů výše se zažehne jettison motor, který oddělí LAS od kabiny. Celkem má test trvat necelé tři minuty.

Artemis 1 – nepilotovaný let na oběžnou dráhu Měsíce a zpět

Na konci loňského léta byla na startovní rampu 39B na Mysu Canaveral přepravena mobilní vypouštěcí plošina Mobile Launcher, určená pro starty nosné rakety SLS. Po dobu jednoho týdne zde probíhaly demonstrační zkoušky, jejichž cílem bylo ověřit správnost umístění rozhraní rampy a plošiny. Provedené zkoušky zahrnovaly napojení palivových potrubí, jejich tlakování a měření konstrukční vůle. Po skončení zkoušek byla plošina zavezena dovnitř sekce High Bay 3 montážní haly VAB.  V následujících měsících probíhaly v hale testy, při kterých byla ověřena kompatibilita systémů vypouštěcí plošiny s vybavením haly, například s jejími pracovními plošinami. Dále šlo o nejrůznější testy mechanické, elektrické a pneumatické. Integračními testy bylo kontrolováno, zda systémy vyhovují stanoveným specifikacím a akceptačními testy bylo ověřeno, zda vyhovují i skutečným požadavkům.

Mobilní vypouštěcí plošina na rampě 39B, 28. června
Mobilní vypouštěcí plošina na rampě 39B, 28. června
Zdroj: https://live.staticflickr.com/

Minulý čtvrtek 27. června vyjel pásový dopravník Crawler-transporter 2 s plošinou znovu na startovní rampu. Tentokrát jde o výjezd dlouhodobý, při kterém má plošina na rampě setrvat do září. Proběhnou rozsáhlé akceptační testy, mnohem podrobnější než loni. V červenci mají být dokončeny důkladné verifikační a validační testy napojení palivových potrubí rampy a plošiny, v srpnu testy veškerých systémů dopravy kapalného kyslíku a vodíku, a dále testy nových vzpěr Extensible Columns (XCS). V září mají být dokončeny kompletní testy plošiny a rampy, zahrnující i modální analýzu pro posouzení dynamického chování konstrukce.

Kromě těchto testů bude z řídicího střediska startu Launch Control Center prováděno s mobilní plošinou na rampě i simulované odpočítávání ke startu. První odpočítávání je plánováno na červenec. Simulace budou probíhat každý měsíc, a někdy proběhne i více simulací v měsíci. Pozemní hardware bude na rampě kompletní, zatímco letové systémy budou nahrazeny počítačovým souborem simulátorů, které budou posílat simulovaná data a různé scénáře problémů. Simulace pomohou ověřit schopnost tyto nejrůznější problémy zvládnout. Zaměstnanci řídicího střediska budou pracovat tak, jak se předpokládá v den startu. Ačkoli je řídicí středisko zděděno z programu raketoplánů, téměř vše ostatní je nové či renovované – nosná raketa, kosmická loď, pozemní vybavení, řídicí systémy. Simulace se budou lišit od odpočítávání ke startu kosmického raketoplánu, kdy při startech k Mezinárodní kosmické stanici byla startovní okna desetiminutová a při startech k samostatným misím 45-60timinutová. Tentokrát směřuje plánování do dvouhodinového startovního okna, jehož délka by měla umožnit dva pokusy o start. Při zmeškání startovního okna bude další pokus za 24 nebo 48 hodin.

Demonstrační akce spojená se školením v přípravě na letní simulovaná odpočítávání. Řídicí středisko startu LCC, 12. dubna
Demonstrační akce spojená se školením v přípravě na letní simulovaná odpočítávání. Řídicí středisko startu LCC, 12. dubna
Zdroj: https://live.staticflickr.com

Odpočítávání bude začínat v T-45 hodin 40 minut. Plánují se dvě přerušení. První, čtyřicetiminutové přerušení bude před začátkem tankování centrálního stupně a horního stupně ICPS v T-6 hodin 40 minut. Simulace se v této fázi budou zaměřovat na kombinaci odpočítávání a rizikové práce s kryogenními látkami v době, kdy budou tyto látky transportovány ze zásobníků do mobilní plošiny. Budou však prováděny i testy pro méně rizikové části odpočítávání.

Druhé, třicetiminutové přerušení bude v T-10 minut, těsně před spuštěním automatické sekvence odpočítávání. V T-10 minut se spustí pozemní sekvencer GLS (Ground Launch Sequencer). Ten si sice zachovává název z programu STS, ale jde o nový software. Po spuštění GLS mohou být už pouze několikaminutová neplánovaná přerušení startu v případě problémů. GLS bude automaticky řídit konfiguraci letových a pozemních systémů před zážehem motorů a bude sledovat, zda všechny parametry zůstávají v přijatelných mezích. V poslední půlminutě předá GLS odpočítávání do letových počítačů umístěných v raketě SLS a odpočet začne řídit startovní sekvencer ALS (Autonomous Launch Sequencer). Sekvence simulovaných odpočítávání mají zahrnovat i testy vodního systému ochrany rakety před extrémními akustickými a teplotními podmínkami, které nastanou během zážehu motorů a vzletu, a také zaklápění přístupových ramen na věži plošiny.

Pohled do řídicího střediska startu LCC v přípravě na letní simulovaná odpočítávání, 12. dubna
Pohled do řídicího střediska startu LCC v přípravě na letní simulovaná odpočítávání, 12. dubna
Zdroj: https://www.nasaspaceflight.com/

Koncem září se má mobilní plošina vrátit zpět do montážní haly VAB. Zde bude provedeno několik dalších testů a v říjnu má být na podpěrné sloupky VSP na plošině zkušebně posazen inertní neletový spodní segment SRB. Sestavování bude pokračovat dalším segmentem SRB na spodní segment, a později má být opakováno i na protilehlé straně, určené pro druhý SRB.

V červnu byly u podlahy mobilní vypouštěcí plošiny mezi sloupky VSP instalovány dvě pracovní lávky pro spodní servisní přístup ke vzletovým stupňům SRB. Současně byla instalována pracovní lávka pro přístup ke čtyřem motorům RS-25 centrálního stupně SLS.
V červnu byly u podlahy mobilní vypouštěcí plošiny mezi sloupky VSP instalovány dvě pracovní lávky pro spodní servisní přístup ke vzletovým stupňům SRB. Současně byla instalována pracovní lávka pro přístup ke čtyřem motorům RS-25 centrálního stupně SLS.
Zdroj: https://live.staticflickr.com

Do VAB bude dopravena i neletová rozměrová a hmotnostní maketa centrálního stupně SLS, nazvaná Pathfinder. I s touto maketou budou testovány jeřábové práce a usazení na mobilní vypouštěcí plošinu. Tyto činnosti jsou součástí procesu snižování rizik pro pozdější sestavování první letové rakety SLS.

Pathfinder byl 2. května dopraven člunem Pegasus k testovacímu stanovišti B-2 ve Stennisově středisku, a následující den byl pomocí kolových dopravníků SPMT vyvezen z člunu. Na přední konec Pathfinderu bylo připevněno jeřábové uchycení, tzv. výtažný pavouk. V červnu proběhly tréninky pracovních skupin v přípravě na překlopení Pathfinderu pomocí jeřábů z horizontální do vertikální polohy. Jeřáb, který je součástí stanoviště B-2, bude zdvihat horní část stupně. Druhý, asistenční jeřáb, bude při překlápění jistit spodní část stupně. Zvedací procedury budou zakončeny usazením Pathfinderu do testovacího stanoviště.

Pathfinder před testovacím stanovištěm B-2, 3. května
Pathfinder před testovacím stanovištěm B-2, 3. května
Zdroj: https://scontent-prg1-1.xx.fbcdn.net

Přibližně v době, kdy se bude mobilní vypouštěcí plošina vracet z testů do haly VAB, tedy v září, má být z Promontory v Utahu vypravena železniční souprava s deseti palivovými segmenty SRB. Po příjezdu do Kennedyho vesmírného střediska segmenty zamíří do budovy Rotation Processing & Surge Facility (RPSF). Po inspekci povrchu budou otočeny do vertikální polohy a začne sestavování spodních částí obou vzletových stupňů SRB. Ty zahrnují kromě aft segmentu a trysky ještě spodní lem aft skirt.

Kvalifikační kyslíková nádrž se simulátory sousedních dílů v buňce D, 2. června
Kvalifikační kyslíková nádrž se simulátory sousedních dílů v buňce D, 2. června
Zdroj: https://images-assets.nasa.gov

Na zkušebním stanovišti 4693 v Marshallově středisku v Huntsville začalo 11. června strukturální testování neletové kvalifikační nádrže na kapalný vodík. Mezitím byly v továrně Michoud Assembly Facility v New Orleans dokončeny montážní práce neletové kvalifikační nádrže na kapalný kyslík. Jedná se o poslední kvalifikační díl centrálního stupně rakety SLS, určený ke strukturálním testům. Kvalifikační kyslíková nádrž byla v buňce D budovy 110 spojena ve svislé poloze se simulátory svých sousedních dílů. 26. června byla nádrž naložena do člunu Pegasus, který o tři dny později vyplul na cestu. V Marshallově středisku bude nádrž usazena do zkušebního stanoviště 4697. Zpáteční cesty člunu Pegasus nakonec nebude využito k odvozu dokončeného letového adaptéru LVSA z Marshallova střediska na Kennedyho vesmírné středisko. Bylo rozhodnuto, že adaptér bude odeslán až počátkem příštího roku.

Pokračovaly i práce na letovém centrálním stupni. Motorová sekce byla koncem března spojena v integrační buňce A výškové budovy 110 se svojí spodní částí. 1. dubna byla sekce převezena na stanoviště 47 v budově 103. Zde byly svařeny trubky a propojeny kabely mezi oběma díly motorové sekce. Práce byly dokončeny 15. června. Poté byl hydraulický systém sekce naplněn kapalinou, a nyní jsou prováděny funkční hydraulické testy. Tím začalo období několika týdnů, kritických pro udržitelnost startovního okna v listopadu 2020.

Motorová sekce před buňkou A, 1. dubna
Motorová sekce před buňkou A, 1. dubna
Zdroj: https://www.nasaspaceflight.com

Toto okno platí pouze v ideálním případě, že již nedojde k žádným skluzům. Dokončení motorové sekce bylo současně signálem k vypravení čtyř motorů RS-25 ze Stennisova střediska. Kontejner s prvním motorem byl do MAF dodán silniční dopravou 19. června. Druhý motor byl dodán 25. června, třetí 26. června a čtvrtý 27. června.

15. dubna byla z integrační buňky D budovy 110 vyjmuta přední sestava centrálního stupně a převezena do blízkosti nádrže na kapalný vodík a motorové sekce v oblasti 47/48 budovy 103. Zde byla přední sestava 29. května spojena s vodíkovou nádrží. Pevné spojení bylo provedeno pomocí 360ti přírubových šroubů. Motorová sekce a čtyři motory RS-25 mají být připojeny v srpnu.

Centrální stupeň SLS bez motorové sekce v oblasti 47 budovy 103 v MAF, 29. května
Centrální stupeň SLS bez motorové sekce v oblasti 47 budovy 103 v MAF, 29. května
Zdroj: https://www.nasa.gov

Následně budou na centrálním stupni dokončeny poslední prvky, například dvě vnější přívodní potrubí pro kapalný kyslík a systémový tunel, který bude obsahovat silové a datové kabely pro připojení senzorů, elektroniky, boxů avioniky a počítačů. Ve vodorovné poloze však nemohou být čtyři potrubí uvnitř motorové sekce, vedoucí k motorům, prodlouženy a připojeny ke spodní části vodíkové nádrže. Tyto práce budou provedeny až ve svislé poloze ve Stennisově středisku, kde také proběhne zbývajících 20 % finálních funkčních testů. Očekává se, že v prosinci by mohl být stupeň odeslán do Stennisova střediska pro zážehový test Green Run.

Zjednodušené schéma montáže centrálního stupně SLS
Zjednodušené schéma montáže centrálního stupně SLS
Zdroj: https://www.nasaspaceflight.com

45denní studie vedená W. Gerstenmaierem, zaměřená na urychlení harmonogramu přípravy a testování centrálního stupně SLS vynecháním testovací kampaně Green Run ve Stennisově středisku, byla dokončena v dubnu. Výsledkem studie je doporučení, aby Green Run zůstal součástí procesu přípravy stupně. Gerstenmaier ve zprávě z 22. dubna napsal, že jeho doporučením je řídit se plánem, který mají již několik let. Test považuje za cestu ke snížení rizik, a tedy za nejlepší přístup k podpoře úspěšného letu. Také poradní bezpečnostní panel ASAP (Aerospace Safety Advisory Panel) důrazně vyzval 25. dubna NASA, aby test Green Run ponechala v programu. Závěr panelu zní, že žádný jiný testovací přístup nemůže shromáždit kritická provozní data integrovaného pohonného systému, nezbytná pro zajištění bezpečného letu, a vynechání testu by znamenalo ohrožení programu neopodstatněným rizikem.

Administrátor NASA konečné rozhodnutí o klíčovém testu Green Run dosud neučinil, jeho zachování je však nyní všeobecně očekáváno. Přeprava stupně na zkušební stanoviště B-2, jeho instalace, otestování, zážeh a zpětný přesun do člunu Pegasus si vyžádá přibližně šest měsíců času.

Vlevo rozložení hardwaru avioniky v budově 4205 v MSFC. Nahoře dva boostery SRB, dole centrální stupeň. Vpravo na fotografii reálné rozložení počítačů v simulátoru centrálního stupně.
Vlevo rozložení hardwaru avioniky v budově 4205 v MSFC. Nahoře dva boostery SRB, dole centrální stupeň. Vpravo na fotografii reálné rozložení počítačů v simulátoru centrálního stupně.
Zdroj: https://www.nasaspaceflight.com

Letový software, který bude použit při startu mise Artemis 1, prochází testováním v Marshallově středisku. Zařízení nazvané Avionics and Software System Integration Lab (SIL) spojuje avioniku boosterů a centrálního stupně pro integrované testování. Běh programu začíná třicet sekund před startem, kdy autonomní startovní sekvencer ALS (Autonomous Launch Sequencer) letových počítačů SLS přebírá odpočítávání od pozemního sekvenceru GLS. Laboratoř SIL má dva polokruhové prstence o průměru centrálního stupně a dva kruhové prstence imitující boostery. Zařízení imitující centrální stupeň, nazvané SITF (System Integration Testing Facility) je používáno pro testování jeho avioniky a softwaru. Obsahuje počítače, software a mechanické systémy, jako je například řízení vektoru tahu. Analýza dat a formální dokumentace finální verze letového řídicího softwaru Flight Control Application Software (FSW 14 FCAS) má být dokončena v červenci. V listopadu má být dokončena verifikace avioniky.

Řídicí středisko mise MCC, červen
Řídicí středisko mise MCC, červen
Zdroj: https://www.nasa.gov

Tým řízení letu Artemis 1 simuluje v řídicím středisku MCC v Johnsonově středisku v Houstonu různé scénáře mise s letovým softwarem 28E.4. Finální verze 28E.5 má být nahrána na přelomu června a července. Součástí simulací jsou korekce a manévry potřebné k letu Orionu po určené dráze. Simulace slouží ke zdokonalování postupů, které budou používány při reálné misi. Verifikační kampaň testování má být dokončena v srpnu.

Oba moduly kosmické lodě Orion, jak modul pro posádku, tak i servisní modul, jsou sestavovány a testovány v budově Neil Armstrong Operations and Checkout (O&C) v Kennedyho vesmírném středisku. Na modul pro posádku byly v dubnu instalovány panely tepelné ochrany. Poté byl modul obklopen velkými reproduktory, které jsou mobilní verzí akustické komory. V průběhu akustického testu D-FAT (Direct-field acoustic testing) byl modul vystaven zvuku v úrovni simulující start a let nosné rakety. Po dokončení akustického testu je modul připravován ke spojení se servisním modulem.

Modul pro posádku během testu D-FAT, 2. května
Modul pro posádku během testu D-FAT, 2. května
Zdroj: https://scontent.fprg2-1.fna.fbcdn.net

Na servisní modul byla 15. dubna instalována tryska hlavního motoru a téhož dne byl pod modul připojen Spacecraft Adapter. Do 10. května byly připojeny čtyři panely solárních baterií. Každý sedmimetrový panel je vybaven jednou kamerou pro záznam letu. Ve dnech 13. a 14. května byla natlakována nádrž na pitnou vodu a zkontrolována na případné netěsnosti. Poté servisní modul prošel akustickým testem D-FAT. Šlo o sérii pěti testů v úrovních od 128 do 140 decibelů, během nichž byly na modul připojeny mikrofony, tenzometry a akcelerometry. Test byl dokončen 25. května. V červnu byly provedeny funkční testy pohonného systému. Testy spočívaly v zasílání příkazů a zjištění funkcí systému, a vedou k dalšímu milníku – spojení servisního modulu s modulem pro posádku do kompletní 7,3 metru vysoké kosmické lodě.

Servisní modul během testu D-FAT, 22. května
Servisní modul během testu D-FAT, 22. května
Zdroj: https://www.nasa.gov

Oba moduly Orionu mají být v červenci spojeny čtyřmi pyrotechnicky oddělitelnými šrouby, a poté proběhne vzájemná integrace subsystémů, dojde k počátečnímu oživení integrované lodě a budou provedeny komplexní funkční testy. Po potvrzení kladného výsledku bude loď připravena k odeslání do zkušební stanice Plum Brook v Sandusky ve státě Ohio. Tato příprava spočívá v zabalení a překlopení do horizontální polohy pro přepravu v transportním letounu Super Guppy. Protože jako jednodušší byla vyhodnocena samostatná přeprava panelů do Plum Brook odděleně od Orionu, byly panely odpojeny již po testu D-FAT. Letecká přeprava je plánována na přelom srpna a září.

Po naložení do letounu na ploše Shuttle Landing Facility poletí Super Guppy na letiště Lahm v Mansfieldu v Ohiu. Z letiště, které je od stanice Plum Brook vzdáleno čtyřicet kilometrů, vyrazí konvoj vozidel. V koridoru trasy bylo kvůli transportu Orionu přesunuto asi 900 elektrických a telefonních vedení, telekomunikačních zařízení a podobně. Pozemní cesta je plánována uprostřed dne a může trvat pět až šest hodin. Orion bude mít podpůrnou jednotku pro udržení akceptovatelného prostředí a dva záložní generátory. Maximální přepravní rychlost bude přibližně 30 km/h, ale po cestě bude mnoho míst, jako železniční přejezdy či zatáčky, ve kterých bude rychlost výrazně nižší.

Stanice Plum Brook s vakuovou komorou uprostřed
Stanice Plum Brook s vakuovou komorou uprostřed
Zdroj: https://www.nasa.gov

V Plum Brook bude Orion překlopen zpět do vertikální polohy a v září projde přípravou na tepelně vakuové testy. Ve vakuové komoře Space Simulation Vacuum Chamber projde během nepřetržitého, přibližně 65denního pobytu ve vakuu řadou tepelně vakuových zkoušek. Orion bude v konfiguraci jako při kosmickém letu, tedy bez kapotáže a adaptérů. Bude mít trysku hlavního motoru, ale budou mu chybět solární panely. Přítomnost panelů bude simulována, ale mechanismy jejich pohonu se budou reálně otáčet. Během zkoušek bude testována odolnost systémů Orionu v podmínkách vakua při teplotách v rozmezí přibližně od -150 do +150 °C. Bude sledována činnost ventilů, avioniky, ohřívačů a podobně. Součástí zkoušek bude i tepelně bilanční test. V návaznosti na tyto testy mají být po několikatýdenní částečné rekonfiguraci komory i Orionu (zřejmě v této fázi budou instalovány solární panely) provedeny v listopadu testy elektromagnetické interference a kompatibility. Celkově bude Orion v Plum Brook přibližně čtyři měsíce.

Abort motor v budově LASF, 6. června
Abort motor v budově LASF, 6. června
Zdroj: https://live.staticflickr.com

Dva týdny poté, co byl z budovy LASF v Kennedyho vesmírném středisku vypraven záchranný systém LAS s kabinou Orionu pro letovou zkoušku Ascent Abort-2, dostali zaměstnanci nový úkol. 6. června sem byl od výrobce, firmy Northrop Grumman, dopraven kamionem abort motor záchranné věžičky pro misi Artemis 1. V srpnu má dojít k integraci tří dílů systému LAS a v září má být LAS kompletní.

Artemis 2 – pilotovaný oblet Měsíce

Pilotovaná mise Artemis 2 je v současnosti plánována na říjen až listopad 2022. V budově O&C v Kennedyho vesmírném středisku by měla být v červenci dokončena instalace téměř pěti set sekundárních konstrukčních prvků v kabině Orionu. Jde o systémy zabezpečení životních podmínek a přípravné komponenty pro vedení paliva. Poté se počítá s přesunem modulu do čisté místnosti k připojení a svaření palivového potrubí a potrubí pro vedení kapalin systému zabezpečení životních podmínek. Ve stejné budově probíhají i práce na adaptéru modulu pro posádku CMA. V červnu bylo dokončeno sestavování primární struktury adaptéru. Instalace sekundárních struktur a práce v čisté místnosti jsou plánovány na srpen. V září mají následovat zkoušky těsnosti potrubí.

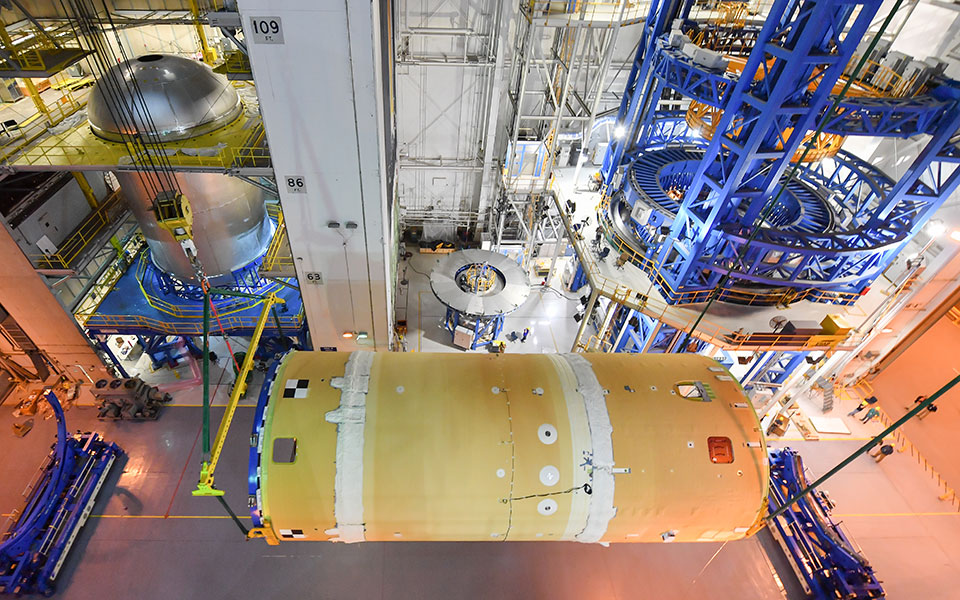

V levém horním rohu fotografie se nachází kyslíková nádrž pro centrální stupeň SLS pro Artemis 2, 15. dubna
V levém horním rohu fotografie se nachází kyslíková nádrž pro centrální stupeň SLS pro Artemis 2, 15. dubna
Zdroj: http://www.boeing.com

V Promontory již bylo odlito palivo do devíti z deseti segmentů vzletových motorů SRB, v továrně MAF byla svařena kyslíková nádrž centrálního stupně a probíhají přípravy ke svaření vodíkové nádrže. Na stanovišti A-1 ve Stennisově středisku byl 4. dubna proveden 500sekundový akceptační zážehový test nového letového motoru RS-25 č. 2062. Tento motor je jedním ze čtyř motorů, určených pro misi Artemis 2. Byl vyroben v roce 2010 a je posledním, který až do dubna nebyl použit ani certifikován.

27. dubna byly mezi 3. a 10. dopolední hodinou v komplexu rampy 39B vylity betonové základy pro nový zásobník kapalného vodíku. Beton byl přivezen ve stovce míchacích vozů.
27. dubna byly mezi 3. a 10. dopolední hodinou v komplexu rampy 39B vylity betonové základy pro nový zásobník kapalného vodíku. Beton byl přivezen ve stovce míchacích vozů.
Zdroj: https://pbs.twimg.com

V přípravě na start nepilotované mise Artemis 1 se bude palivo a okysličovadlo plnit do rakety z pozemních kulových zásobníků kapalného vodíku a kyslíku, které na startovním komplexu 39B zůstaly z éry raketoplánů. SLS bude mít stejně jako raketoplán v případě odkladů startu možnost několika cyklů plnění. Protože však SLS pojme více pohonných látek, bude vodíkový zásobník vzhledem k výparům doplňován v případě několikanásobných odkladů startu nákladními auty z vodíkového zásobníku v komplexu 37, používaného pro raketu Delta IV. Pro pilotovanou misi Artemis 2 však již bude na rampě 39B k dispozici nový zásobník vodíku, pro který byly v dubnu vybetonovány základy.

Zdroje informací:
https://www.nasa.gov/
https://www.nasaspaceflight.com/
https://www.nasa.gov/
https://spacepolicyonline.com/
https://www.nasaspaceflight.com/
http://blogs.esa.int/
http://blogs.esa.int/
http://blogs.esa.int/
https://www.nasaspaceflight.com/
https://www.nasa.gov/
https://twitter.com/

Zdroje obrázků:
https://pbs.twimg.com/media/D7qrngiXsAAzFWC.jpg
https://pbs.twimg.com/media/D8ftOchUEAEHTpw.jpg
https://live.staticflickr.com/65535/48147021086_c1a592b20d_b_d.jpg
https://live.staticflickr.com/65535/47563207612_d037d67fd4_b_d.jpg
https://www.nasaspaceflight.com/wp-content/uploads/2019/05/45592432474_2d93c29923_k.jpg
https://live.staticflickr.com/65535/48099305823_6f51d2e151_b_d.jpg
https://scontent.fprg2-1.fna.fbcdn.net/…c64d4cccdea1069f148ee0655550338f&oe=5D866058
https://images-assets.nasa.gov/…20into%20Cell%20D-111~orig.jpg
https://www.nasaspaceflight.com/wp-content/uploads/2019/06/ES-BT-Lift.jpg
https://www.nasa.gov/sites/default/files/maf_20190529cs1-area47.jpg
https://www.nasaspaceflight.com/…may_28_2019_final.Core-Stage-1-Status.Slide-19.png
https://www.nasaspaceflight.com/wp-content/uploads/2019/04/Integration-Lab-Graphic.jpg
https://www.nasa.gov/sites/default/files/thumbnails/image/jsc2019e033347.jpeg
https://scontent.fprg2-1.fna.fbcdn.net/…a042683a4096110bb973c8d85d37bc73&oe=5D74D912
https://www.nasa.gov/sites/default/files/thumbnails/image/m15-159b.jpeg
https://live.staticflickr.com/65535/48061771467_d8be9f3bfd_b_d.jpg
http://www.boeing.com/…/images/gallery_join_break_over3_960x600.jpg
https://pbs.twimg.com/media/D5f8mmRX4AMfr9B.jpg

Hodnocení:

0 / 5. Počet hlasů: 0

Sdílejte tento článek:

Další podobné články:

Komentáře:

Odběr komentářů
Upozornit
35 Komentáře
Nejstarší
Nejnovější Nejvíce hodnocený
Inline Feedbacks
Zobrazit všechny komentáře
M
M
5 let před

když vidím, jak se do toho šlape, tak mám pocit, že se toho měsíce fakt dočkáme a nemuselo by to trvat dlouho

Alois
Alois
5 let před
Odpověď  M

Není to nijak jisté. Stále je tu dvojkolejnost a prioritu má GAT, což současně znamená i složitější a nákladnější cestu na Měsíc. Nosič, výrazně slabší než byl Saturn-5, nedokáže poslat k Měsíci celou sestavu. Nejhorší je, že návrat na Měsíc nemá dostatečnou politickou podporu, i Trump už zase blábolí o Marsu. Obávám se aby nakonec z ženy na Měsíci nebyla jen žena u Měsíce. Pokud Trump nevyhraje volby bude se mezinárodnit na GATu a na Měsíc přijde řada až o mnoho let později než v  roce 2030, kdy by tohoto malého kroku pro člověka mohla být teoreticky schopna i Čína nebo Rusko.

M
M
5 let před
Odpověď  Alois

ono to není jen o NASA a Trump – do vesmíru se tlačí i další – Musk, Bezos, pak jak jste psal Čína, ESA, Rusko taky nechce zůstat pozadu. Takže tlak na to je velký. Za mě tomu chybí nějaký jednotící prvek, ale vzhledem k povaze lidstva mám strach, aby ten jednotící prvek nebyla nejaká katastrofa…

To radši takhle

Jiří Hošek
Jiří Hošek
5 let před
Odpověď  Alois

Mise Artemis 1 a 2 jsou pro návrat na Měsíc naprosto klíčové, z tohoto hlediska má čtenář „M“ pravdu. Z Gateway mají vysokou prioritu jen modul PPE (kontrakt na jeho výrobu byl podepsán) a minihabitat (NASA identifikovala pět finálních uchazečů). Takto koncipovaná ministanice otevírá přístup na povrch Měsíce bez nutnosti vynesení landeru společně s Orionem. Lander totiž má podle současné koncepce v době příletu Orionu (Artemis 3) již čekat připojený ke Gateway. Píšete o nákladnější cestě, ale existence PPE + minihabitatu má díky podpoře znovupoužitelnosti vzletového modulu landeru umožnit dlouhodobé úspory. Tweet Trumpa nebyl zaměřen proti přistání na Měsíci, naopak toto přistání podporoval. Myšlenkou tweetu bylo „nezapomeňme, že nyní Měsíc, ale díky tomu později i Mars“.

Hawk
Hawk
5 let před
Odpověď  Alois

Gateway a lunarni program se spise doplnuji nez konkuruji. Prijdem mi ze se veci v otazce navratu lidi na Mesic po dlouhe dobe snad posouvaji spravnym smerem. Uvidime zda se vse stihne do konce pristiho roku, bude to zatim nejdulezitejsi start v tomto stoleti.

Plany Ruska v kosmonautice jsou spise zbozna prani a jak je to s postupem praci na cinske CZ-9 by me samotneho zajimalo.

Ale je pravda ze NASA politickymi premety v hlavnich programech dost trpi, stoji to penize a cas:

„In 2004, for example, the Bush administration tasked NASA with coming up with a way to replace the space shuttle, which was set to retire, and also return to the moon. The agency came up with the Constellation program to land astronauts on the moon using a rocket called Ares and a spaceship called Orion.

NASA spent $9 billion over five years designing, building, and testing hardware for that human-spaceflight program. Yet after President Barack Obama took office – and the Government Accountability Office released a report about NASA’s inability to estimate Constellation’s cost – Obama pushed to scrap the program and signed off on the SLS rocket instead.

Trump hasn’t scrapped SLS. But he did change Obama’s goal of launching astronauts to an asteroid, shifting to moon and Mars missions.

Such frequent changes to NASA’s expensive priorities have led to cancellation after cancellation, a loss of about $20 billion, and years of wasted time and momentum.“

https://www.google.com/amp/s/amp.businessinsider.com/moon-missions-why-astronauts-have-not-returned-2018-7

BlackSheepOI2
BlackSheepOI2
5 let před
Odpověď  Hawk

Až tak by som tie Ruske a Čínske plány nepodceňoval. Vzhľadom na trvanie SLS a Artemis a v konečnom dôsledku nejde o nejaký prelom vo výrobok (z pohľadu tehcnológií možno aj hej, ale s pohľadu návrhu, recyklácia pôvodných riešení).

Čína a Rusko navrhuje rakety a lunárne zariadenia od základov. Teda progres tam je z tohto pohľadu rýchlejší. Nechajme sa prekvapiť. Osobne mi je podozrivé ticho okolo CZ-5 a CZ-9, tak snáď to nie je nad sily Čínskeho ľudu ich skompletizovať. Napadá ma možnosť zblíženia Číny s Rusmi na takú mieru, že by dodali motory, ale to už je asi príliš veľa na prekonanie pýchy Číny.

Zabudli sme ešte na Indický program, ktorý sa tiež začína prebúdzať. Je možné, ža aj v prípade technologického zaostávania, budu akceptovať vyššie riziká vo svojom vesmírnom výskume.

hanh
hanh
5 let před
Odpověď  BlackSheepOI2

Naději dávám leda tak do Číny a Indie. Tam existuje nějaký výzkum.

Přiznejme si. Rusko je nyní s vývojem čehokoliv v haji. Všechny vývoje raket, jsou již roky zastavené.
Kdy představili nějaký nový motor? Raketu. Furt jen hovoření 15-20 let o ničem a o velkých plánech. Většinou jen představili, že budou vyvíjet a tím to skončilo. Kdo by to býl. Kdo by pro ně z nové generace pracoval? Reálně si myslím prázdné bychom potkali kanceláře. Ve výzkumných ustavech to realně vypadá jako v Pripjati.

Jediné čeho dosáhli za 20 let bylo, když měli nějakého partnera jako ESA, tak spolu vyslali nějakou sondu.

Celý Rusky program demonstruje pěkně jako Nauka, leží to ve skladu, parkrát za rok okolo projdu mužik a bouchne kladivem. Neví k čemu to je, co to je. Nikdo k tomu nemá plány, všichni, co na tom pracovali jsou v duchodě nebo bohužel už RIP. Ale v hlavní opuštěné budově je velkohubý Pepan, co má plánů plnou ….. mošnu, ale za zaměstnance pouze mužíka a uklizečku s mopem. Co budou dělat ten исследование.

Bojme se toho dne, kdy to dojde politikům a lidem v USA a nikdo nedá do NASA ani dolor. Naštěstí tu vznikla konkurence a ohrožení v podobě Číny.

Alois
Alois
5 let před

Dokud nebude zadán kontrakt na LM, tak jsou to jenom vize. GAT již kontrakt má, proto je návrat na Měsíc stále na vedlejší koleji, natož aby měl prioritu a Trump s řečmi o tom “ že na Měsíci jsme již byli “ prioritu nijak nepodporuje, naopak.

Hawk
Hawk
5 let před
Odpověď  Alois

Berte to tak, ze GAT je zarukou dlouhodobejsi pritomnosti clovek za LEO a blizko Mesice. To ze na povrch vysadite parkrat modul s lidmi tuto zaruku nedava, to je recept oa druhe Apollo.

Kdyby bylo Artemis koncipovano od zacatku jako vystavba zakladny, tak to je neco jineho.

Ale treba poradne zamicha kartami Elon:
https://www.elonx.cz/starship-by-mohla-vynest-prvni-komercni-naklad-uz-v-roce-2021-zname-jeji-nosnost-na-gto/

Alois
Alois
5 let před
Odpověď  Hawk

Elon má nyní jiné starosti, řeší anomálii aby se dostal alespoň na LEO a zatím bez výsledku.

Dušan Majer
Dušan Majer
5 let před
Odpověď  Alois

Vy jste asi nečetl, co jsem vám včera na podobné téma psal u jiného článku. To, že veřejně nebyly oznámeny pokroky ve vyšetřování, neznamená, že je to bez výsledku. Znovu a tentokrát již opravdu důrazně vás žádám, abyste své teorie a spekulace neprezentoval jako fakta!

Alois
Alois
5 let před
Odpověď  Dušan Majer

Samozřejmě jsem to četl, to že nejsou známy výsledky vyšetřování není žádná teorie to je fakt a nechápu proč Vás to tak rozčiluje. Vyšetřuje se poroto, aby se dospělo k nějakým výsledků, lépe řečeno závěrů a doporučením jak předejít opakování předmětné události. Musk na pilotovaného Dragona dostal peníze dAŇOVÝCH PO

Dušan Majer
Dušan Majer
5 let před
Odpověď  Alois

Vadí mi to proto, že Vy do vyšetřování nevidíte, ale přesto se vyjadřujete jako kdybyste přesně věděl, jak vyšetřování probíhá. Znovu opakuju – vlastní dojmy prezentujete jako fakta a v tom je problém.

Risa123
Risa123
5 let před
Odpověď  Dušan Majer

Vy byste se mohl vyhnou vykřičníkům ….

Dušan Majer
Dušan Majer
5 let před
Odpověď  Risa123

A proč? Nevidím k tomu jediný důvod. Vykřičník je naprosto běžně používané znaménko, které se používá vždy, když mluvčí chce svou větu zdůraznit, což byl můj případ. Pokud člověk nepoužije více vykřičníků, není v tom sebemenší problém.

Kamil
Kamil
5 let před

K odpočítávání: kdy bude do Orionu nasedat posádka?
A má NASA takové ty cerepetičky (neumím to pojmenovat) co Space X, které umožnili snížit počet pozemního personálu o 80%? (Autodestrukční systém atd.)

Jiří Hošek
Jiří Hošek
5 let před
Odpověď  Kamil

Nástup posádky, připoutání, konfigurace, kontrola a uzavření dveří Orionu nebudou součástí letošních simulovaných odpočítávání pro misi Artemis 1. Pokud myslíte čas nástupu posádky mise Artemis 2 do Orionu (T-? hodin), neznám odpověď.
Druhé otázce nerozumím (nevím, co máte na mysli).

Mr. G
Mr. G
5 let před

Super zhrnutie pripravnych prac 🙂
Tesim sa na start SLS, ale zaroven si myslim, ze sa ani vsetky rozpracovane kusy do vesmíru nepozru. Cely program pochovaju financie. SLS az moc pripomina program STS a to nie len skratkou 🙁

Jiří Hošek
Jiří Hošek
5 let před
Odpověď  Mr. G

Jsem rád, že se shrnutí líbilo. 🙂
Píšete, že se na start SLS těšíte. Na druhý start SLS taky? 🙂
V době posledních letů raketoplánů se psalo, že končí kvůli vysokému riziku, nikoli kvůli financím.

Mr. G
Mr. G
5 let před
Odpověď  Jiří Hošek

Ja sa tesim na vsetky starty SLS 🙂 len si nemyslim, ze sa ich dockame vela 🙁

Ano, ked koncil program STS vsade sa pisalo o bezpecnosti. Nemyslim si ale, ze to bol hlavny dovod jeho konca. Program skoncil kvôli cene za start, jednoducho nedokazal konkurovat konvencnym raketam.

Posledny naklad, ktory vyniesol bol v roku 97. Potom sa vsetky jeho misie sustredili na ISS, HST a par letov so Spacehabom. Ak by neexistoval program ISS myslim si, ze by dolietal uz pred rokom 2000.

Sucasny smer SLS sa az privelmi podoba STS. NASA nakoniec dostane nieco, co uplne nechcela a za ovela vyssiu cenu ako planovala.

Jiří Hošek
Jiří Hošek
5 let před
Odpověď  Mr. G

Pokud to berete takto, tak samozřejmě. Vynášení komerčních nákladů pomocí raketoplánu bylo zrušeno už po Challengeru, vojenské mise převzal o něco později Titan IV, a hlavním smyslem existence raketoplánu se stala stavba ISS. Já jsem myslel spíš zrušené zásobovací mise k ISS s moduly MPLM, o kterých se před rokem 2003 psalo, že budou tři ročně až do roku 2020.

Samozřejmě nikdo nevíme, kolik startů SLS bude nakonec realizováno. Věřím ale, že v pilotovaných letech bude úspěšnější než Eněrgija. 🙂

Jan Jančura
Jan Jančura
5 let před

Díky za zajímavý článek.

Jiří Hošek
Jiří Hošek
5 let před
Odpověď  Jan Jančura

Rádo se stalo. Díky za zpětnou vazbu.

Radim Slovák
Radim Slovák
5 let před

Opravdu skvělé vyčerpávající shrnutí stavu, díky. Je to naservírováno krásně až pod nos což ušetří spoustu vyhledávání, překladů a zájemce o kosmonautiku je v obraze.

Jiří Hošek
Jiří Hošek
5 let před
Odpověď  Radim Slovák

Díky, mám ohromnou radost, že se i tento díl čtenářům líbí. Pokud si můžu dovolit (ač trochu pokulhávající) srovnání s Apollem v šedesátých letech, tak:

– Zítřejší test AA-2 bude ekvivalentem čtyř obdobných testů A-001 (květen 1964) až A-004 (leden 1966)

– Kosmický let Orionu EFT-1 na raketě Delta IV Heavy v prosinci 2014 byl ekvivalentem kosmického letu Saturn IB/Apollo AS-202 (srpen 1966)

– Zážehový test Green Run centrálního stupně SLS pro Artemis 1 bude ekvivalentem zážehových testů 1. stupně S-IC-1 pro Saturn V/Apollo 4, které proběhly v únoru 1966

Fx
Fx
5 let před

Zdravim a dakujem za zaujimavy clanok.
Zaujimalo by ma, ci nieco resp. kolko z tej platformy pamata eru Apolla? Crawler asi urcite, veza by asi mala byt nova,… Co zvysok (plosina,…)?

Priznam sa, ze mi je trochu luto vidiet to obrovske nasadenie ludskych, financnych a inych zdrojov a neskutocne mnozstvo casu pri vyvoji a testovani toho vsetkeho, ked si clovek uvedomi, ze z velkej vacsiny toho po par minutach zostane len nepotrebna kopa srotu, ktory spadne kamsi do oceanu. Ale chapem, ze pokrok je potrebna a velmi draha zalezitost. Drzim im palce, aby sa dobra vec podarila.

Jiří Hošek
Jiří Hošek
5 let před
Odpověď  Fx

Taky zdravím a jsem rád, že článek zaujal vícero čtenářů.
Crawler-transporter je ze šedesátých let. Mobilní vypouštěcí plošina byla kompletně celá postavena jako nová pro raketu Ares 1, a po zrušení programu byla rekonstruována pro SLS.

Podobně se vyjadřuje víc lidí, že je jim líto jednorázovosti SLS. Já to mám trochu jinak. Na prvním místě vidím misi, hlavně tu pilotovanou Artemis 2.

ptpc
ptpc
5 let před

Pridávam sa, parádny článok plný informácii. 🙂

Mal by som dve otázky:
-Dokedy najneskôr sa musí administrátor rozhodnúť či GR bude alebo nie?
-Druhá je trochu úsmevná – odkiaľ máš informáciu o použití 100 domiešavačov?

Jiří Hošek
Jiří Hošek
5 let před
Odpověď  ptpc

Díky za kladnou zpětnou vazbu. 🙂

K otázkám:
– Green Run je součástí plánu, takže s ním možná může administrátor souhlasit bez oznámení o rozhodnutí.
– Informace o stovce míchacích vozů je odsud:
https://twitter.com/NASAGroundSys/status/1123644408136646661/photo/1

ptpc
ptpc
5 let před
Odpověď  Jiří Hošek

Aha.
Mám teda teoretickú otázku. Dajme tomu že to neoznámi. Dokedy sa ale musí administrátor reálne rozhodnúť aby sa plánovaný termín stihol(predpokladajme že by sa rozhodol kladne ohľadom GR).

Jiří Hošek
Jiří Hošek
5 let před
Odpověď  ptpc

Dopustím se spekulace. Testovací stanoviště B-2 v SSC je aktivované, tak si myslím, že k takovému rozhodnutí stačí dojít až někdy v době odeslání Pathfinderu na KSC.
Naopak, pokud by byly plány změněny a NASA by se oficiálně rozhodla vynechat testovací kampaň Green Run v SSC a nahradit ji krátkým zážehem na KSC, pak by musely být přeplánovány tyto akce (je to samozřejmě zvládnutelné) :
– prodloužení a připojení čtyř potrubí uvnitř motorové sekce ke spodní části vodíkové nádrže, a dále provedení zbývajících 20 % finálních funkčních testů motorové sekce v HB3 haly VAB místo B-2
– změna plánů testovací kampaně s SLS na rampě 39B, včetně změn ve WDR

ptpc
ptpc
5 let před
Odpověď  Jiří Hošek

Díky za odpoveď!
Presne toto som mal na mysli. 🙂

ptpc
ptpc
5 let před
Odpověď  Jiří Hošek

Wau!
Ak použili 8-kubíkové domiešavače(reálne sa v praxi používajú), fakt to sedí.
Odhadujem, že do základovej dosky ako výstuž použili armatúru priemeru 20 mm po 200 mm.

To len tak pre doplnenie… 🙂

MichaelM
MichaelM
5 let před
Odpověď  Jiří Hošek

Nu tož, 1050 krychlových yardů ze 100 míchaček za 7 hodin je pěkný výkon. Ale asi před pěti roky nedaleko (250 mílí) vylili 10000 krychlových yardů z 1000 míchaček za 24 hodin. (Teda měli jich asi jenom 200, každá jela 5x.)

https://www.youtube.com/watch?v=UP0YQQ_vtds

Jen tak mě napadlo.

Jiří Hošek
Jiří Hošek
5 let před
Odpověď  ptpc

Mimochodem, vybetonované základy pro nový zásobník LH2 nyní vypadají takto:
https://www.flickr.com/photos/nasakennedy/48147023026/in/album-72157664052441771/

Děkujeme za registraci!

Prosím, klikněte na potvrzovací odkaz v mailu, který vám dorazil do vaší schránky pro aktivaci účtu.

Děkujeme za registraci!

Prosím, klikněte na potvrzovací odkaz v mailu, který vám dorazil do vaší schránky pro aktivaci účtu.
